如果目标日期比较灵活,则发布计划将取决于完成最低限度的一组需求所需的时间。例如,如果可以在三个小版本内完成最低限度的一组必需功能,则可以设置在三个小版本后出现版本 1。如果可在五或六个小版本内完成下一组功能,则设置在这五或六个小版本后出现版本 2。
图 3 显示了 DinnerNow 项目的产品积压工作簿。您看到的是用户案例的积压。在这些用户案例中,其中多个已被分配给特定的小版本,并且某些已在 Iteration 0 和 Iteration 1 中完成。很显然,在开始一个新项目时,首先要从空白工作簿开始构建这些高级用户案例。

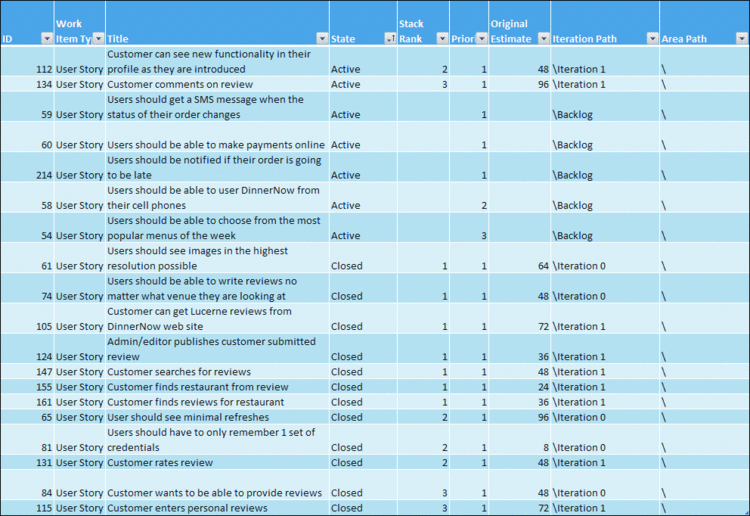

图 3 产品积压工作簿
这些电子表格上的各列是工作项中的字段,它们依次存储在 TFS 数据存储库中。Excel 和 TFS 之间的集成会使 Excel 中增加一个“Team”(团队)功能区(请参见图 4),利用其中的菜单项可将积压中的项目发布到 TFS 中、可利用 TFS 中更新的工作项来刷新积压,此外还有许多其他功能。

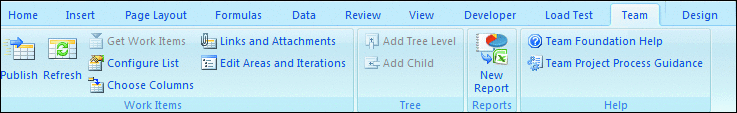

图 4 Excel 功能区中的 Team 选项卡
积压中的每一行都被存储为 TFS 中的一个工作项,如图 5 所示。经过这种形式的集成后,使用 Visual Studio 的团队成员现在可从 Visual Studio 自身中更新用户案例和其他工作项。现在,不必在不同工具之间进行切换即可更新用户案例、评估结果或剩余工作的状态。

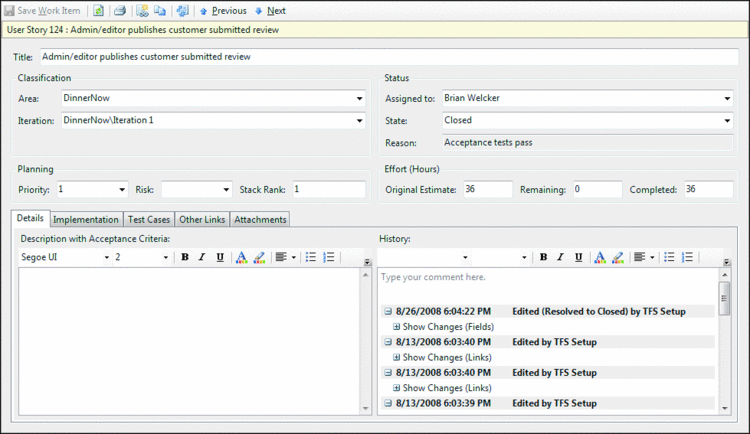

图 5 TFS 中的工作项
容量规划
作为版本规划的一部分,敏捷团队将在电子表格中花费大量时间来新增用户案例、对其进行评估,以及更为重要的,确定它们的优先级。但是,密切关注版本的状态也同样非常重要。产品积压工作簿包括一个容量规划工作簿。通过评估用户案例及其工作所在的小版本,此工作簿可对小版本自身的快速处理提供很大帮助。
容量规划是规划版本时的一项重要活动。它有助于了解可在各个小版本中完成的功能。此计算中的关键数据点是进度。进度是在某个小版本中,团队所完成的工作量。如果恰好有来自先前小版本的数据,则它将是最佳入手点。

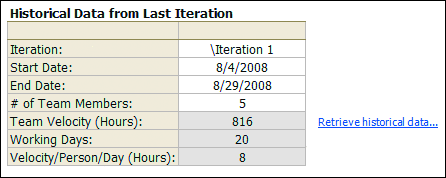

图 6 使用先前的小版本来计算进度这通常被称为“根据昨天的天气进行预报”。实际上,如果 TFS 数据仓库可用,则容量规划电子表格可从其中提取历史数据。如图 6 所示,我可以选择 Iteration 1 作为从中获取历史数据的小版本,并可以键入开始日期、结束日期以及团队成员数。在本例中,进度为 816 小时,这意味着团队可以在 Iteration 1 中完成 816 个小时的工作。如果对此数据不满意,团队可以在开始时使用一个估计值,而在规划未来的小版本时使用第一个小版本的进度。
