在Scrum敏捷框架中,最强的就是快速应对客户需求的灵活变化。 Scrum中有四个很标致性也很核心的词:backlog , sprint、迭代、反馈。结合VSTS2010的工具,可以快速进行story的变化,并且快速完成。例如,在产品 BACKLOG(参考表1),在每个Spint中,实现特性How To Demo,通过VSTS2010的Architecture绘制SSO统一登录的UML顺序(如图13所示),完成Spint Demo(可以是Spint中一部分)。

图13 绘制SSO统一登录的UML顺序
敏捷软件开发的核心是:使用项目行为的轻 量但足够的规则以及使用以人为本的规则及面向沟通的规则。Scrum的Sprint计划会议非常关键,应该算是Scrum中最重要的活动(这当然是我的 主观意见)。要是它执行的不好,整个sprint甚至都会被毁掉。
图14 TFS2010集成平台的开发项目的合作
举办Sprint计划会议,是为了让团 队获得足够的信息,能够在几个星期内不受干扰地工作,也是为了让产品负责人能对此有充分的信心。Sprint计划会议会产生一些实实在在的成果:
sprint目标。
团队成员名单(以及他们的投入程度,如果不是100%的话)。
sprint backlog(即sprint中包括的故事列表)。
确定好sprint演示日期。
确定好时间地点,供举行每日 scrum会议。

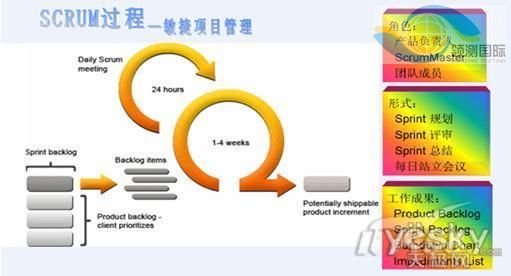

图15 Scrom敏捷过程管理
Scrom敏捷过程管理实施流程,如图15所示。将整个产品的 backlog分解成Sprint Backlog,这个Sprint Backlog是按照目前的人力物力条件可以完成的。召开sprint planning meeting,划分,确定这个Sprint内需要完成的任务,标注任务的优先级并分配给每个成员。注意这里的任务是以小时计算的,并不是按人天计算。进 入sprint开发周期,在这个周期内,每天需要召开Daily Scrum meeting。整个sprint周期结束,召开Sprint review meeting,将成果演示给Product Owner.团队成员最后召开Sprint retrospective meeting,总结问题和经验。这样周而复始,按照同样的步骤进行下一次Sprint.
最终结果是,每个Sprint都产生出一个可 见的、可用的交付产品,并向用户进行展示。一个增量可能是中期的,也可能是可交付的,但是它应该是独立的。 Sprint的目标是完成尽可能多的优质软件来确实质性进展,而不是用纸上里程碑(paper milestones)作为依据。
