前置测试模型是由Robin FGoldsmith等人提出的,是一个将测试和开发紧密结合的模型,该模型提供了轻松的方式,可以使你的项目加快速度。

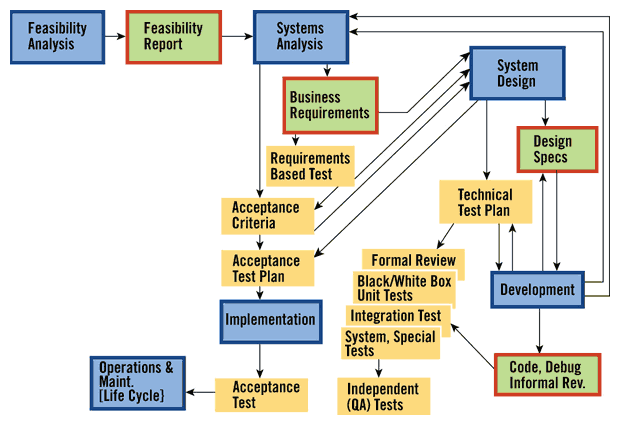

前置测试模型可参考下面的图示:
前置测试模型体现了以下的要点:
(一)开发和测试相结合
前置测试模型将开发和测试的生命周期整合在一起,标识了项目生命周期从开始到结束之间的关键行为。并且表示了这些行为在项目周期中的价值所在。如果其中有些行为没有得到很好的执行,那么项目成功的可能性就会因此而有所降低。如果有业务需求,则系统开发过程将更有效率。在没有业务需求的情况下进行开发和测试是不可能的。而且,业务需求最好在设计和开发之前就被正确定义。
(二)对每一个交付内容进行测试
每一个交付的开发结果都必须通过一定的方式进行测试。源程序代码并不是唯一需要测试的内容。在图中的绿色框表示了其它一些要测试的对象,包括可行性报告、业务需求说明,以及系统设计文档等。这同V模型中开发和测试的对应关系是相一致的,并且在其基础上有所扩展,变得更为明确。
前置测试模型包括2项测试计划技术:
其中的第一项技术是开发基于需求的测试用例。这并不仅仅是为以后提交上来的程序的测试做好初始化准备,也是为了验证需求是否是可测试的。这些测试可以交由用户来进行验收测试,或者由开发部门做某些技术测试。很多测试团体都认为,需求的可测试性即使不是需求首要的属性,也应是其最基本的属性之一。因此,在必要的时候可以为每一个需求编写测试用例。不过,基于需求的测试最多也只是和需求本身一样重要。一项需求可能本身是错误的,但它仍是可测试的。而且,你无法为一些被忽略的需求来编写测试用例。
第二项技术是定义验收标准。在接受交付的系统之前,用户需要用验收标准来进行验证。验收标准并不仅仅是定义需求,还应在前置测试之前进行定义,这将帮助揭示某些需求是否正确,以及某些需求是否被忽略了。
同样的,系统设计在投入编码实现之前也必须经过测试,以确保其正确性和完整性。很多组织趋向于对设计进行测试,而不是对需求进行测试。Goldsmith 曾提供过15项以上的测试方法来对设计进行测试,这些组织也只使用了其中很小的一部分。在对设计进行的测试中有一项非常有用的技术,即制订计划以确定应如何针对提交的系统进行测试,这在处于设计阶段并即将进入编码阶段时十分有用。
(三)在设计阶段进行计划和测试设计
设计阶段是做测试计划和测试设计的最好时机。很多组织要么根本不做测试计划和测试设计,要么在即将开始执行测试之间才飞快地完成测试计划和设计。在这种情况下,测试只是验证了程序的正确性,而不是验证整个系统本该实现的东西。
测试有2种主要的类型,这2种类型都需要测试计划。在V模型中,验收测试最早被定义好,并在最后执行,以验证所交付的系统是否真正符合用户业务的需求。与V模型不同的是,前置测试模型认识到验收测试中所包含的3种成份,其中的2种都与业务需求定义相联系:即定义基于需求的测试,以及定义验收标准。但是,第三种则需要等到系统设计完成,因为验收测试计划是由针对按设计实现的系统来进行的一些明确操作定义所组成,这些定义包括:如何判断验收标准已经达到,以及基于需求的测试已算成功完成。
